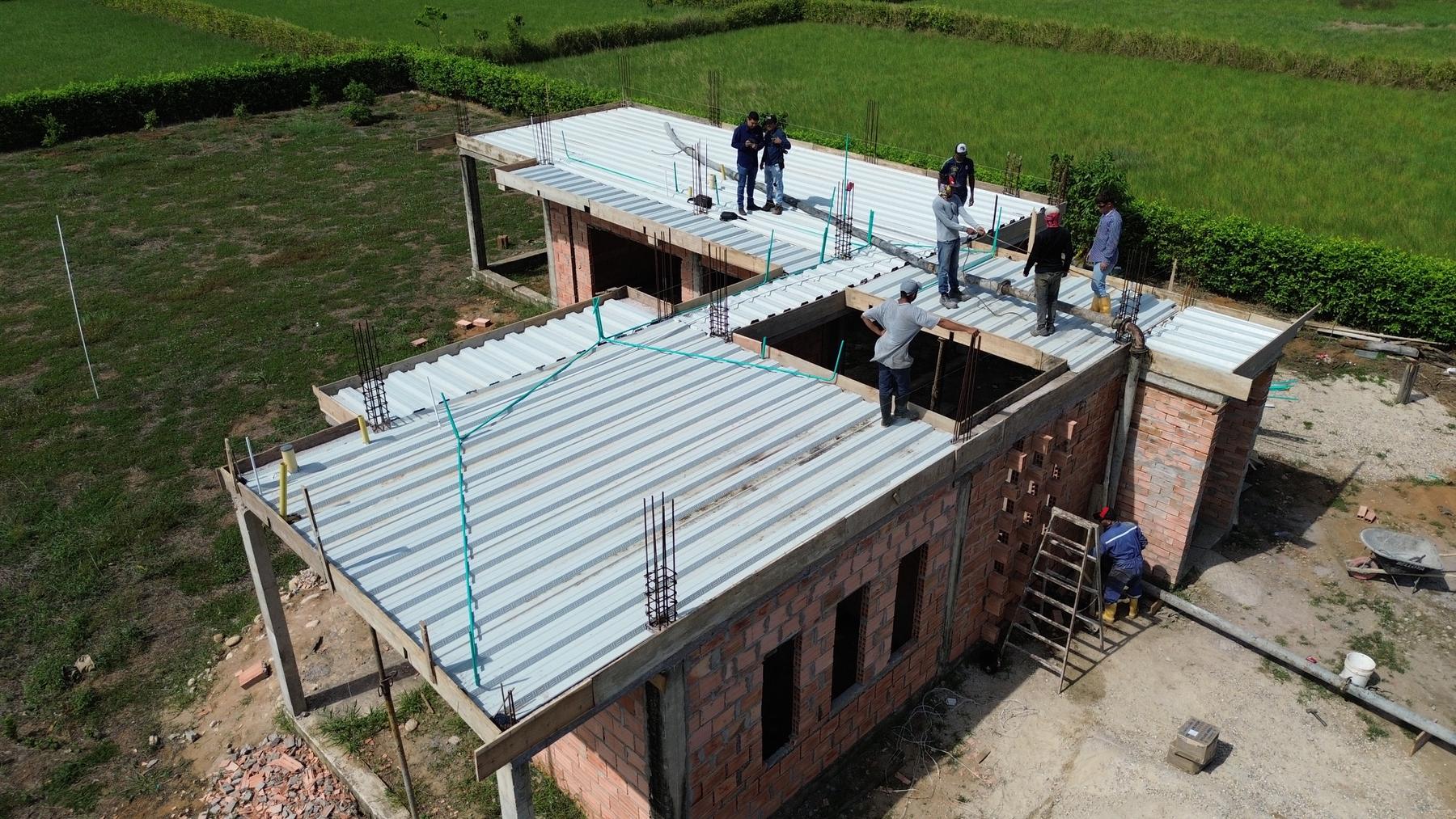

Vivienda en L entre arrozales. En dos semanas la obra pasó de muros confinados a placa de cubierta vaciada: la formaleta se armó en la mañana y la placa estaba fundida esa misma tarde.
Sector
Zona rural, Villanueva
Sistema
Mampostería confinada, placa de cubierta en concreto
Etapa actual
Placa de cubierta vaciada
Cliente
Privado

Vista cenital · 21 nov 2025
Bitácora
Registro fechado de la obra.
21 nov 2025

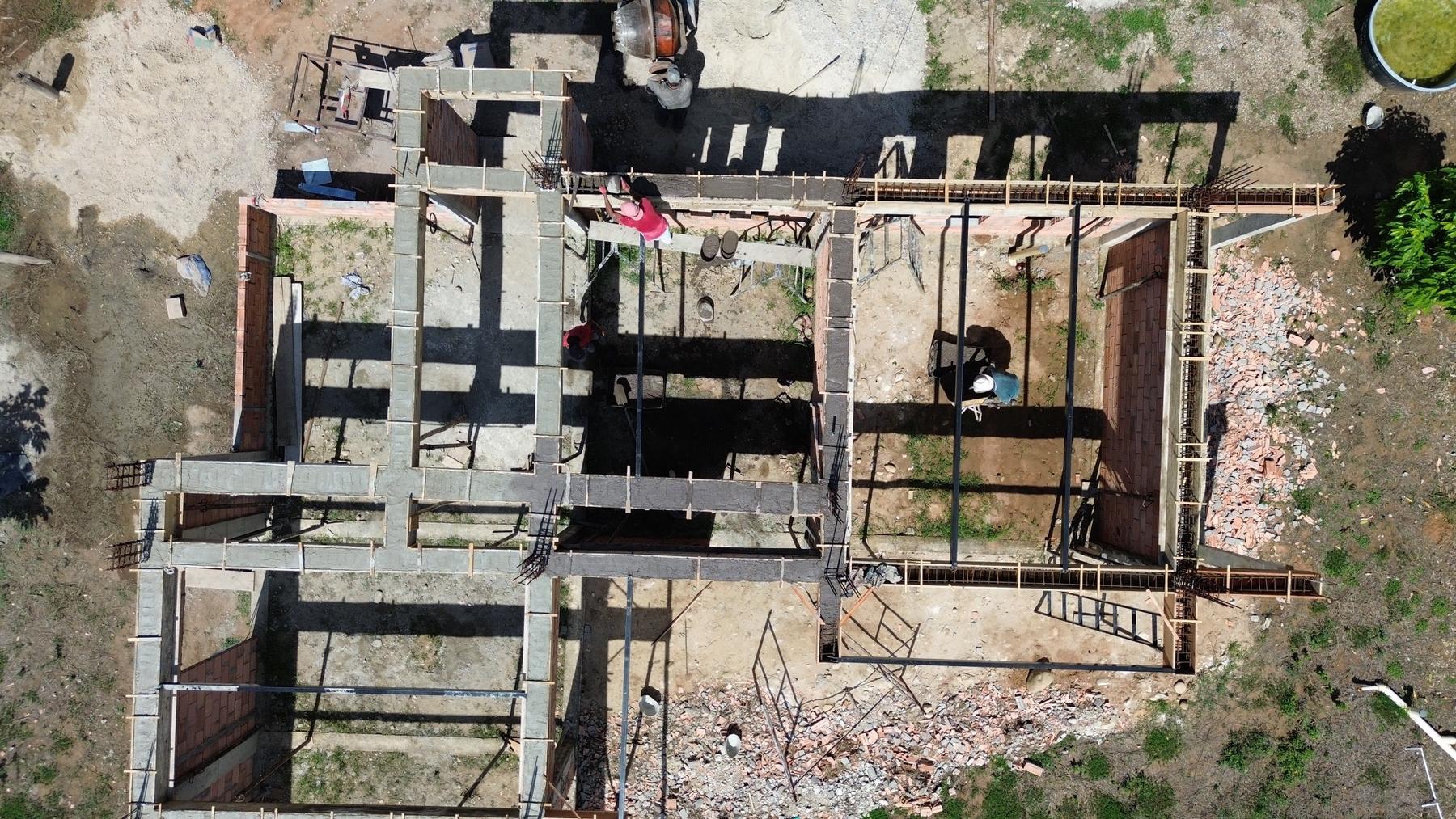

Mampostería
Muros en ladrillo y columnas de confinamiento a la altura de viga de amarre.
21 nov 2025
Mampostería

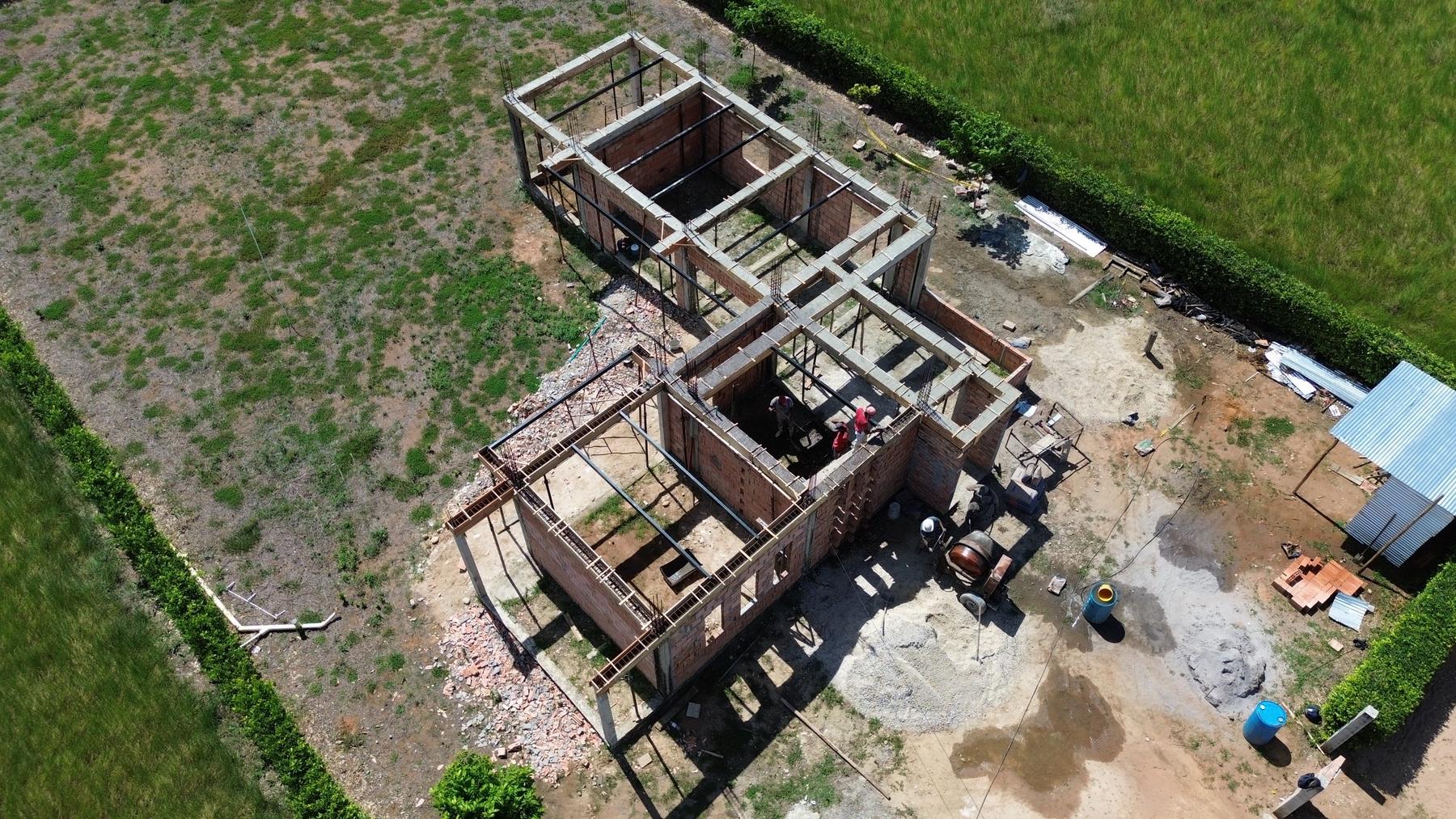

Vista oblicua: se leen la distribución de espacios y los vanos de puertas y ventanas.
5 dic 2025
Estructura

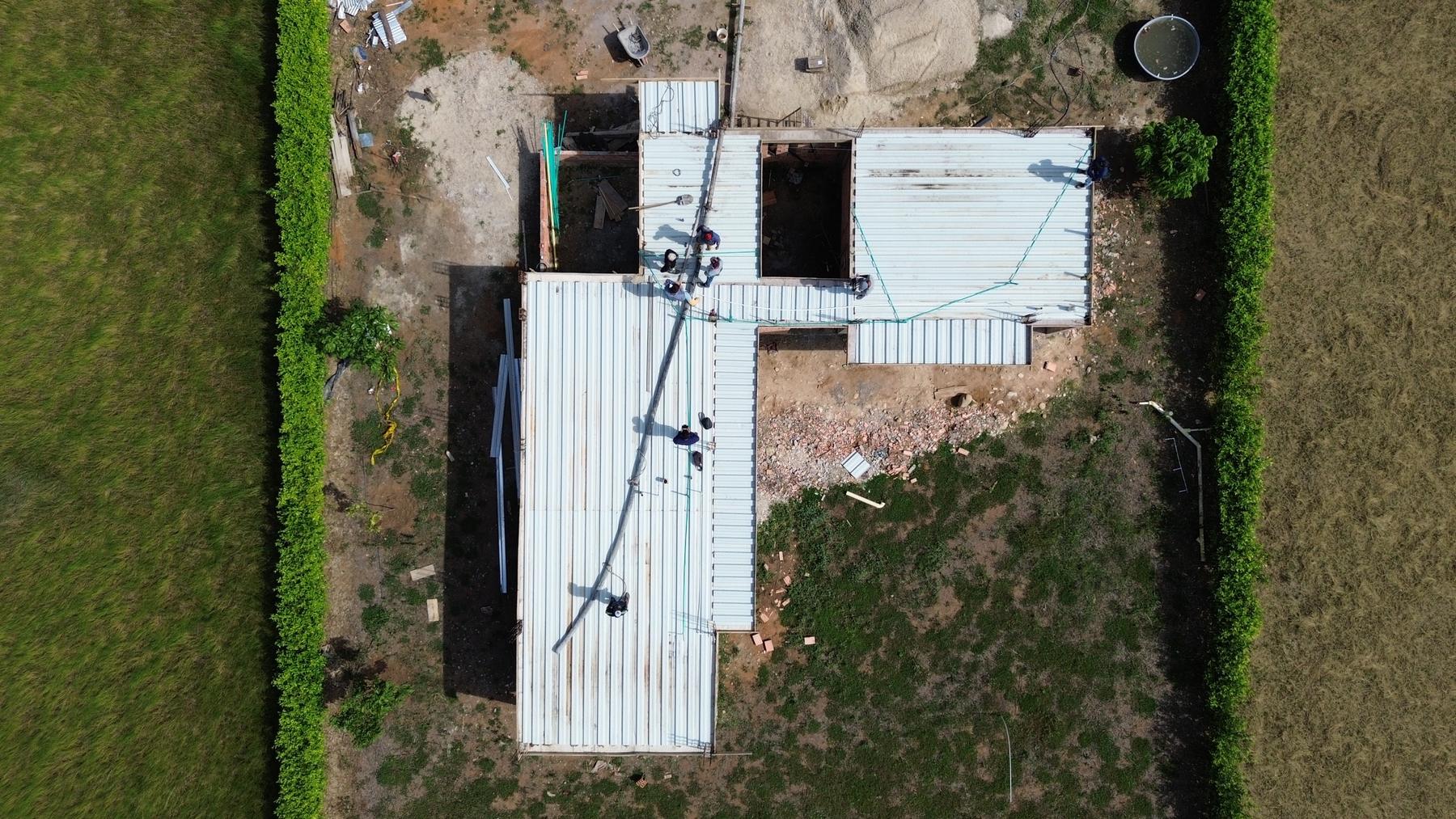

Formaleta y acero de la placa de cubierta listos antes del vaciado.
